“十一”我在岗丨隆兴大桥(北二环二期)为项目建设按下“快进键”

日期:2025-10-05

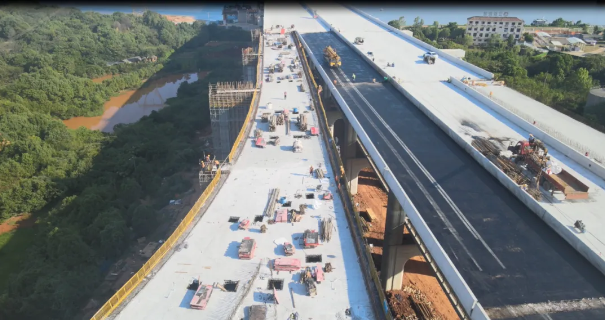

国庆、中秋节沐日时代,,,,,,,,隆兴大桥(北二环二期)建设工地正常施工,,,,,,,,现场机械运转有序,,,,,,,,施工职员坚守岗位,,,,,,,,用实干和汗水,,,,,,,,为都会交通网络的完善按下“快进键”。。。。。。。

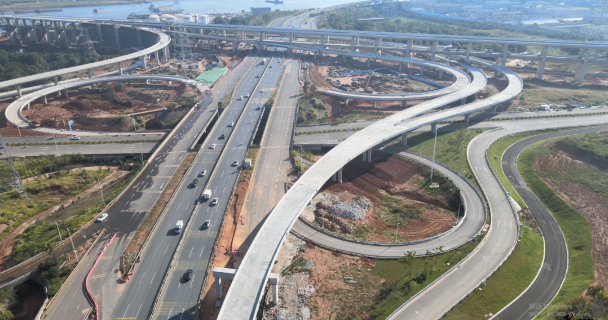

项目各分项工程按妄想推进,,,,,,,,现在金水大道毗连段主线已全线意会,,,,,,,,金山互通FXN、FBX、FDN匝道已通车。。。。。。。桩基累计完成543根(占总量95.8%);;;;;;承台累计完成200座(占总量93%);;;;;;墩柱累计完成219座(占总量90.51%);;;;;;盖梁累计完成10座(占总量100%);;;;;;现浇箱梁本周完成1联,,,,,,,,累计完成44联(占总量69.8%);;;;;;小箱梁预制所有完成,,,,,,,,小箱梁架设所有完成,,,,,,,,桥梁沥青完成7500平,,,,,,,,铺装累计完成10100平(占总量18.7%);;;;;;金水大道级配碎石累计完成21000㎡(占总量100%);;;;;;金水大道排水管道累计完成2794m(占总量100%);;;;;;金水大蹊径基填方累计完成14.22万方(占总量100%);;;;;;金水大道蹊径沥青累计完成19000平(占总量100%)。。。。。。。


双节时代,,,,,,,,项目团队合理调配人力物力资源,,,,,,,,优化施工组织计划,,,,,,,,严酷执行标准化作业流程,,,,,,,,同时为加速建设进度实验轮班作业,,,,,,,,各班组交替施工,,,,,,,,机械装备一连运转,,,,,,,,现场坚持高效施工状态。。。。。。。施工职员严酷遵守清静操作规程,,,,,,,,在确保施工清静的条件下,,,,,,,,有序推进各项作业,,,,,,,,现场泛起出主要有序的建设气氛。。。。。。。

这份高效有序的背后,,,,,,,,是建设者们对责任的默默践行。。。。。。。这个国庆,,,,,,,,他们用坚守诠释责任,,,,,,,,用实干献礼祖国。。。。。。。他们脚下的热土正生长出联通未来的钢铁脊梁,,,,,,,,手中的工具正雕琢着都会生长的崭新轮廓,,,,,,,,由于有他们,,,,,,,,都会的交通脉络越发流通,,,,,,,,生长的脚步越发稳健。。。。。。。
